2023年9月,欣格瑞公司中标了中國電建集团四川工程有限公司(以下简称四川電建)承建的蒙古國乔巴山1×50MW燃煤热電厂扩建工程锅炉化學清洗项目,这是继2022年柬埔寨西哈努克港2×350MW燃煤電站化學清洗项目后双方合作的第二个海外项目。

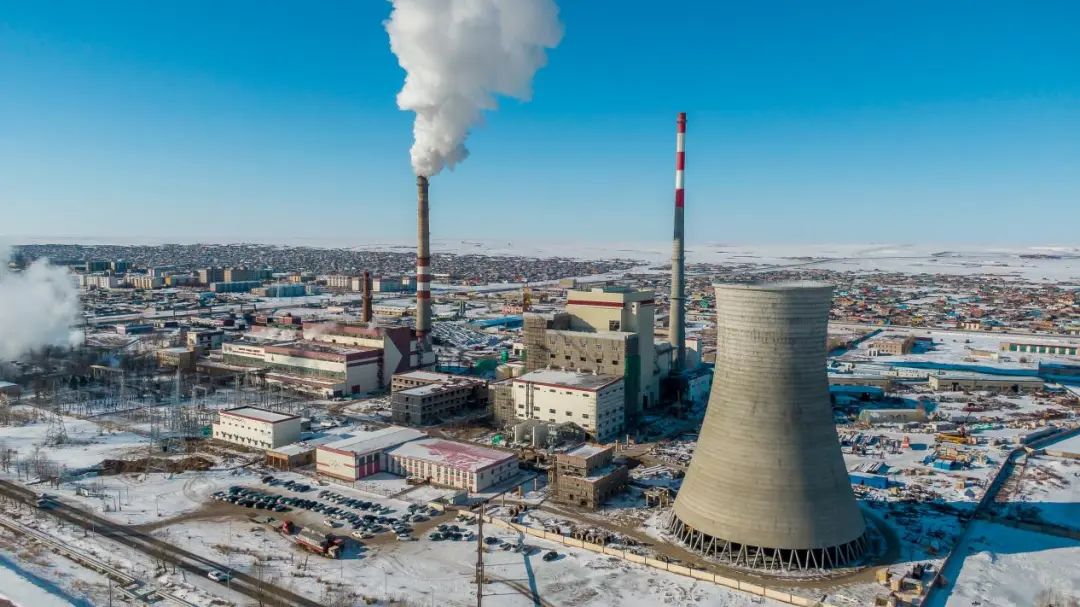

该项目所在地乔巴山市是蒙古國东方省首府,距离首都乌兰巴托600余公里,人口位居蒙古國第三位,曾是蒙古國第二大城市。该项目具有重大意义,项目建成后将有效解决蒙古國东部區域電力供应不足问题,可有效维护蒙古國东部電网稳定,推动当地矿产资源开发,满足当地居民用電需求、促进当地经济社会发展。
由于接到中标通知时蒙古國已经入冬季,天气十分严寒,平均气温為-25℃至-30℃,最低气温可达-40℃,本计划23年底进行的酸洗工作只能推迟到春节后3月底温度回升后进行,施工工期受到较大影响。為保证项目的顺利进行,清洗事业部多次组织召开项目专题会,结合公司相关经验,对清洗过程中的各个环节、各控制点进行详细讨论,明确操作步骤、人员调配、组织分工,做好安全环保、废液处理、应急处理等措施,制定出详细可行的酸洗方案。春节前公司就安排了清洗剂采購、运输集港等工作,并于3月初将所有物资运抵项目驻地。

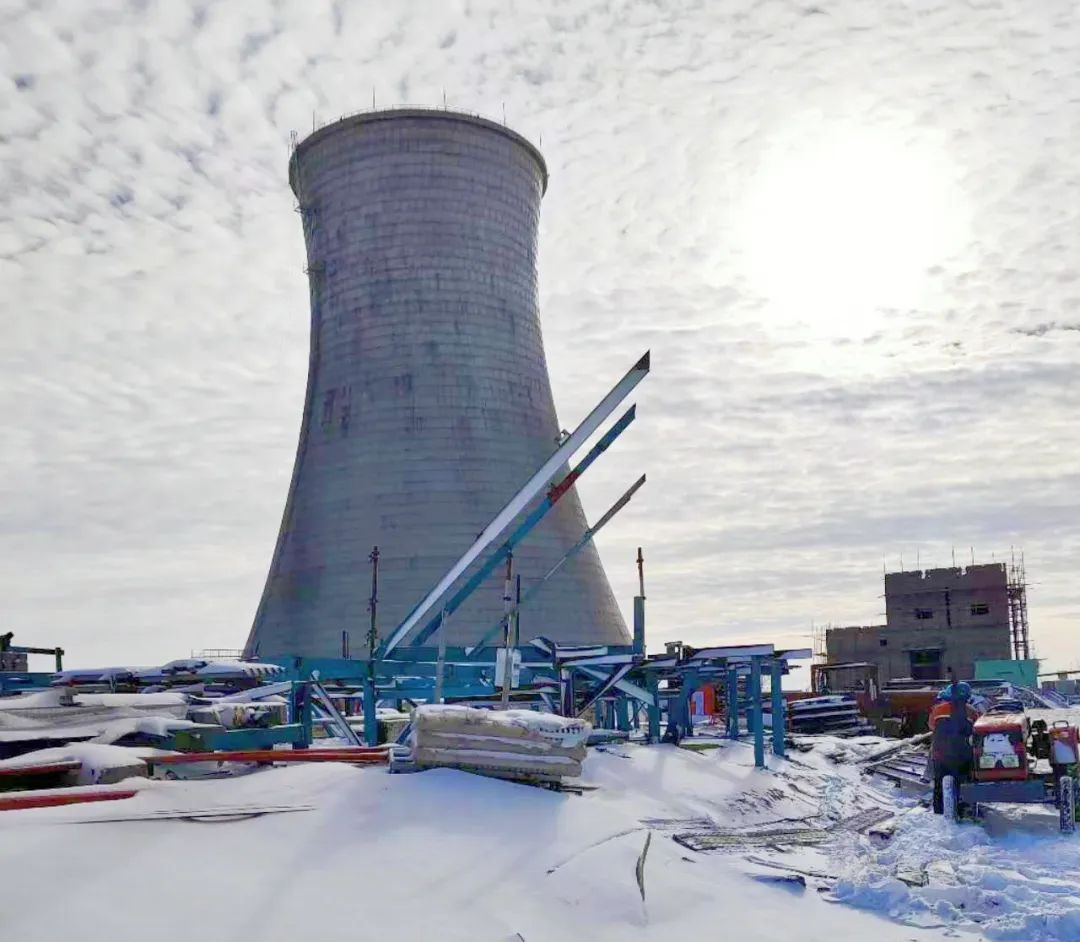

接到开工通知后,我方第一时间组织人员入厂,3月17日到达内蒙古满洲里市后乘坐國际大巴到达项目驻地,第一时间展开工作,指导临时管道连接。4月2日,酸洗工作正式开始,4月初蒙古当地天气依然严寒,加之当地物质匮乏,给项目施工造成了诸多困难。公司项目部的全體员工以顽强的意志和专业的技能,克服着种种困难,做好了各项准备工作,经过数天的连续作业,顺利完成酸洗工作,工程质量受到总包单位特变電公司和承建单位四川電建公司的高度认可。
在“一带一路”绵延万里的征途中,欣格瑞铁骑怀揣梦想,脚踏实地,奋勇前行。在“一切為了员工和客户幸福”经营宗旨的指引下,攻克难关,屡创佳绩,用实际行动书写着辉煌篇章。未来,欣格瑞将不断优化服務,积极拓展國际市场,為“一带一路”國家战略贡献力量,擦亮中國工业清洗品牌,在世界舞台上展现“中國清洗”风采。
